Fernwärmegebiet Reeshoop

In Gebiet um die Bünningstedter Straße und Reeshoop bauen wir seit 30.05.2024 unser bisher grünstes Fernwärmenetz. Ab Ende 2026 werden wir darüber 18 Gigawattstunden klimaneutrale Wärme bereitstellen, die mit mindestens 90 Prozent erneuerbarer Energien erzeugt werden.
Straßenbauarbeiter beim Asphaltieren – Straßenbau und Instandhaltung im öffentlichen Raum

Bauabschnitt 4 startet!

Am 11.06. starten wir mit Abschnitt 4 rund um die Schulstraße. Um die Einschränkungen so gering wie möglich zu halten, werden die Arbeiten in 3 Bereiche aufgeteilt. So werden die Beeinträchtigungen reduziert und wir arbeiten effizienter.

Wie geht es weiter?

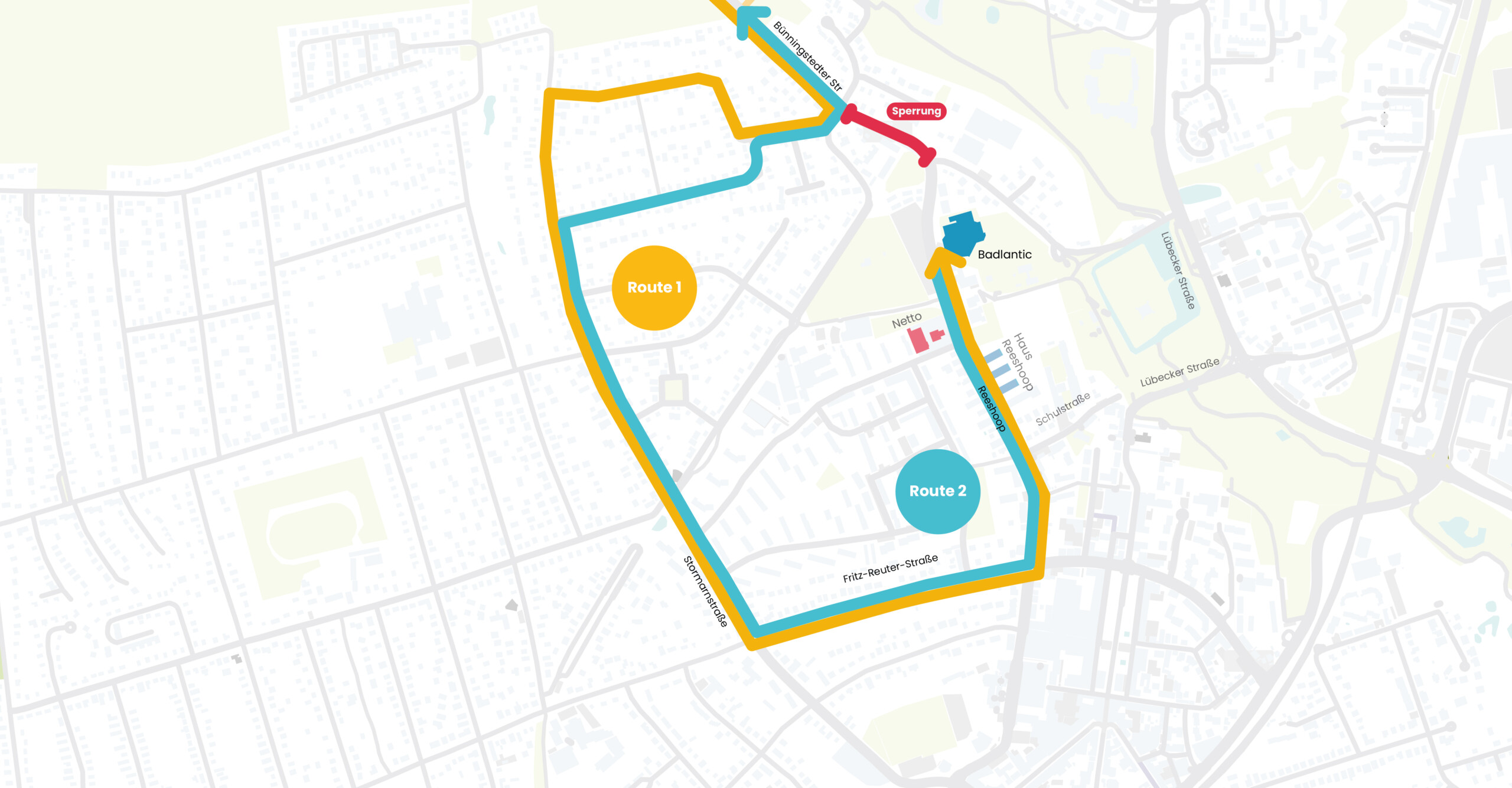

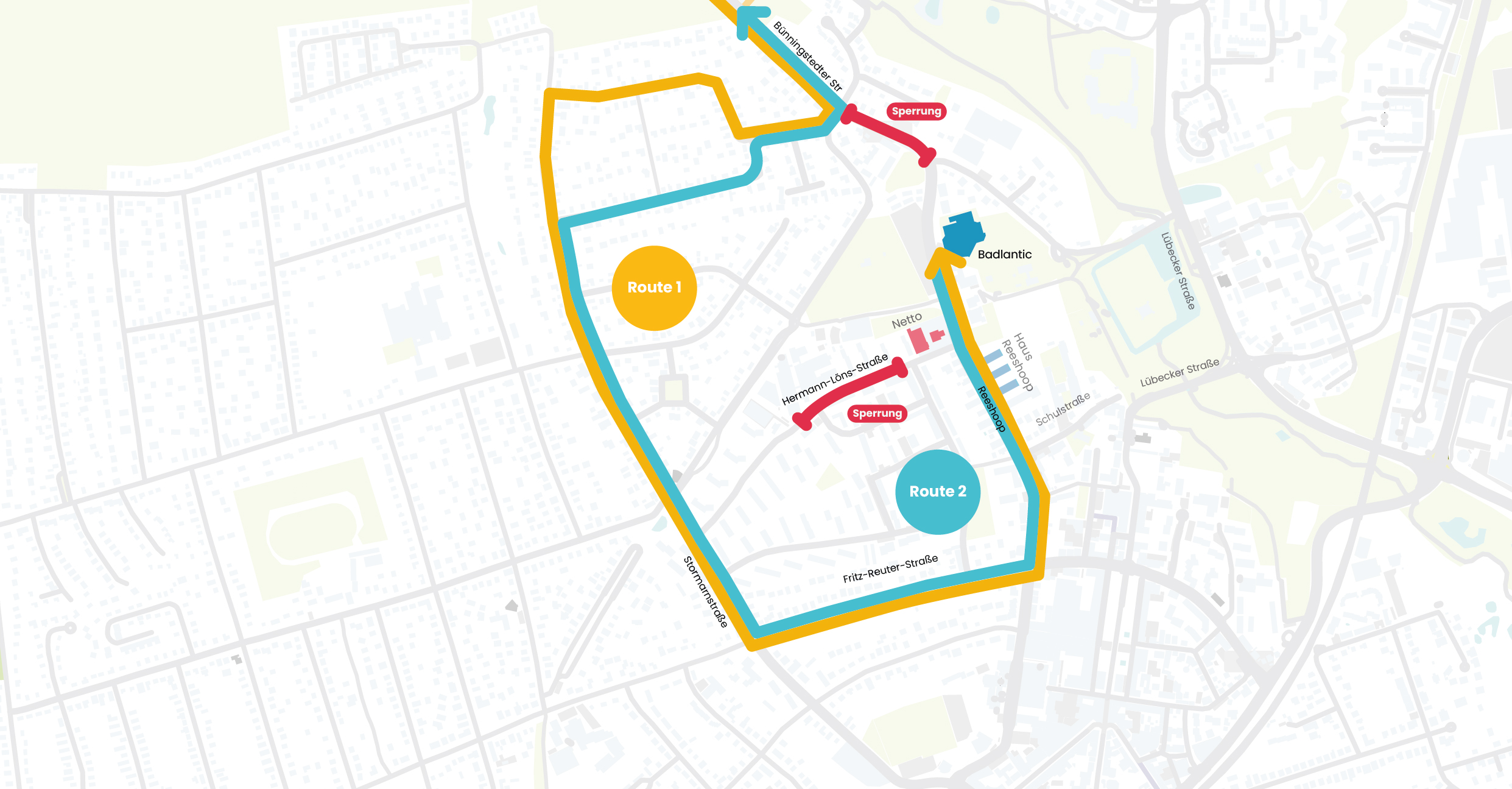

Der Reeshoop ist wieder befahrbar. Für die Dauer der Bauarbeiten in der Schulstraße wird eine provisorische Baustellenzufahrt über die Lübecker Straße errichtet. Bitte beachte, dass diese Zufahrt nur für Baustellenfahrzeuge, Elite-Busse, Not- und Versorgungsfahrzeuge sowie die Müllabfuhr erlaubt ist. Die Bauarbeiten befinden sich derzeit im 2. Abschnitt (11.08.–17.10.) und werden anschließend in den 3. Abschnitt in der Schulstraße verlegt (20.10.–19.12.).
Baustelle Reeshoop Übersicht Baustellenabschnitte 11.6.-19.12.
Baustellenlampe

Vollsperrung der Schulstraße ab 1. Oktober 2025, 12:00 Uhr

Ab dem 1. Oktober 2025, 12:00 Uhr wird die Schulstraße bis auf Weiteres vollständig für den Fahrzeugverkehr gesperrt. Dies betrifft alle Verkehrsteilnehmenden, einschließlich der Anwohnenden sowie anreisende Lehrkräfte. Ein Befahren der Schulstraße ist nicht mehr möglich. Parkmöglichkeiten außerhalb der Schulstraße sind zu nutzen.
Ausgenommen von dieser Regelung sind die Elite-Busse, Not- und Versorgungsfahrzeuge sowie die Müllabfuhr.
Die Schulstraße war von Beginn der Baumaßnahmen an für alle gesperrt. Vorübergehend wurde die Nutzung für Anwohnende durch Zufahrtsscheine ermöglicht. Da diese Regelung jedoch wiederholt missbraucht wurde, sehen sich die Stadtwerke gezwungen, die Straße nun konsequent zu sperren. Die ausgegebenen Zufahrtsscheine verlieren ab sofort ihre Gültigkeit.

Warum diese Maßnahme notwendig ist:
• Gefährdung der Sicherheit von Schülerinnen und Schülern
• Missbrauch von Zufahrtsscheinen durch Kopien und Weitergabe
• unrechtmäßiges Parken trotz laufender Baumaßnahmen
• wiederholte Diskussionen und Missachtung geltender Regeln

Die Stadtwerke Ahrensburg bedauern die Einschränkungen, sehen sich jedoch im Interesse der Sicherheit der Kinder zu diesem Schritt gezwungen.

Aktuelle News zu den Buslinien

  1. Haltestellenschild

    Buslinien während der Baustelle

    Aufgrund der Baustelle kann es weiterhin zu Einschränkungen im Busverkehr kommen. Die Buslinie 474 fährt wieder regulär. Die Busumleitung für die Linie 774 findest du hier:

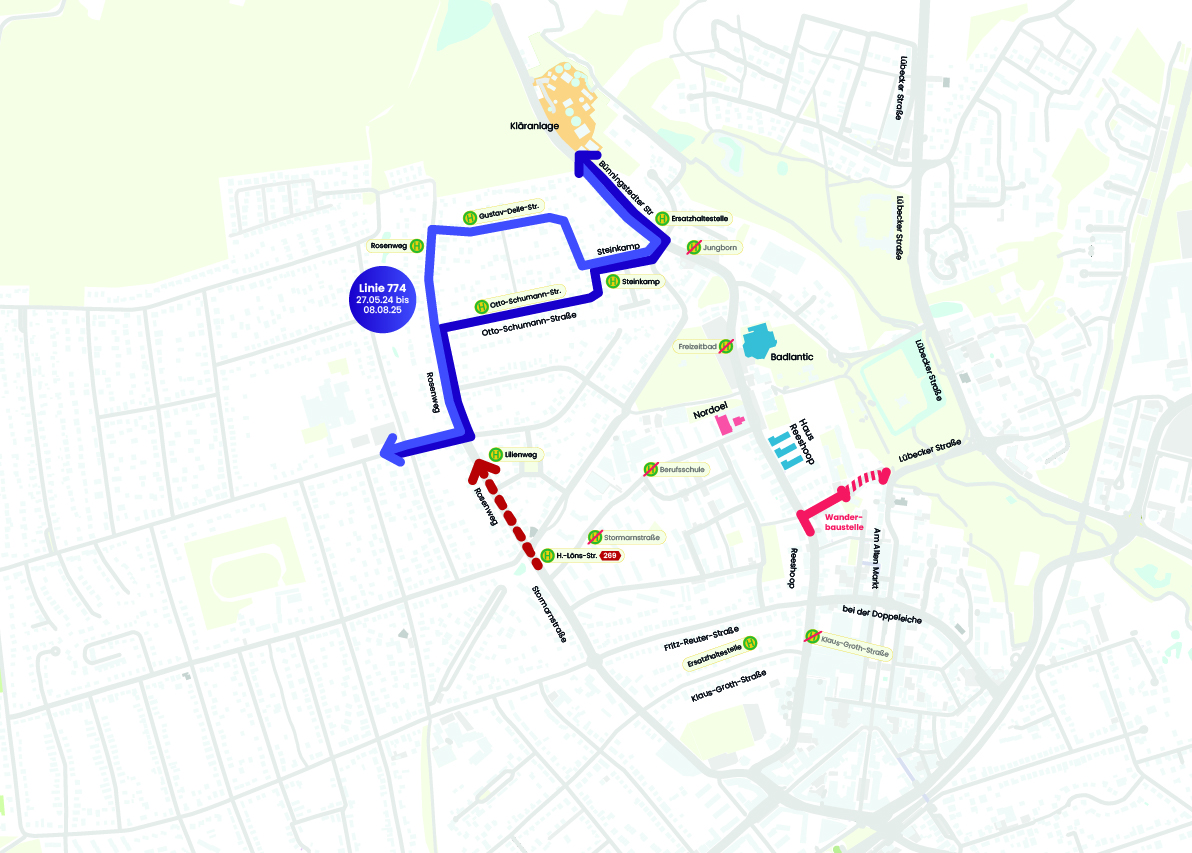

    Linie 774

Geplante Baustellenabschnitte

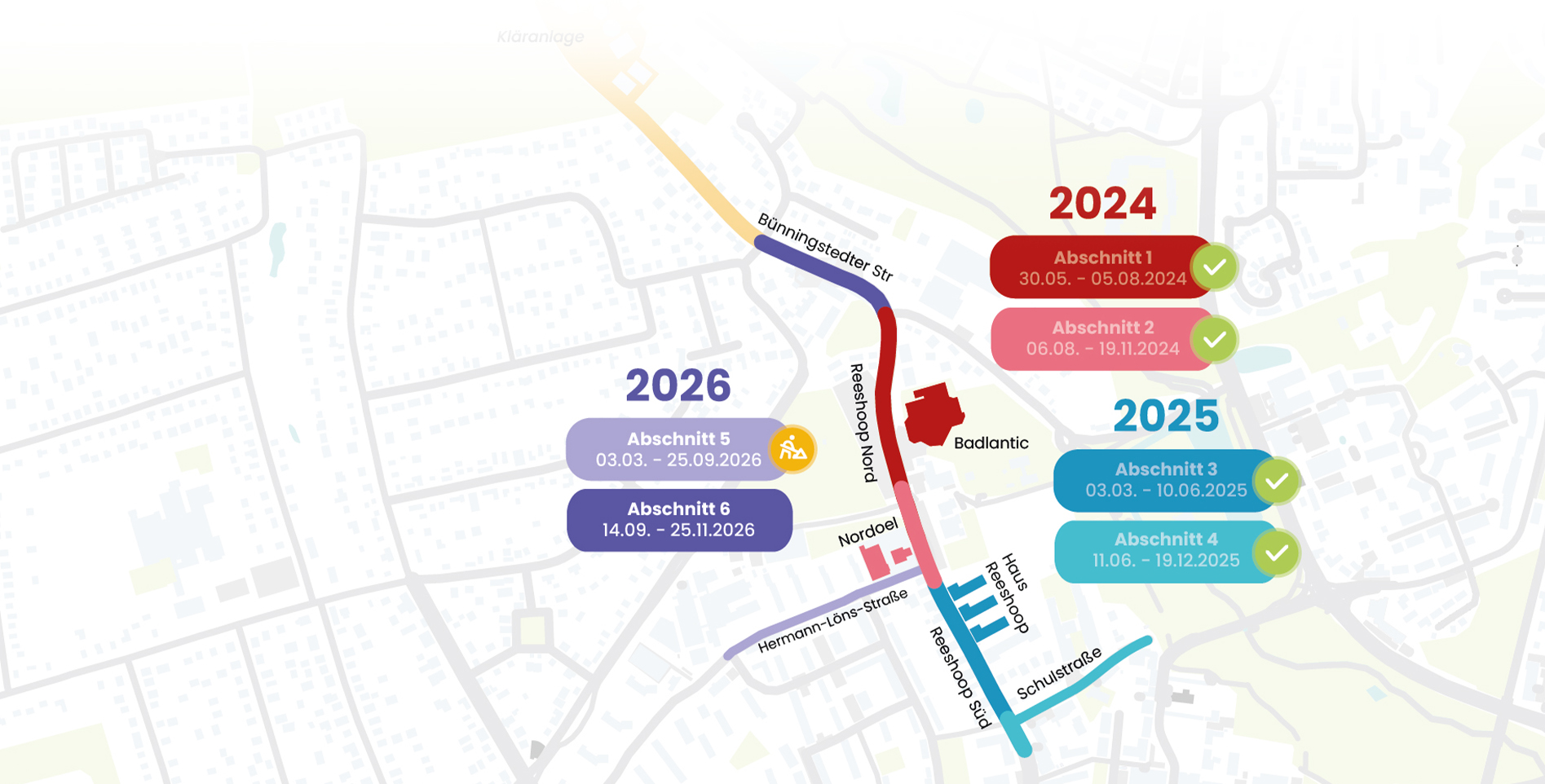

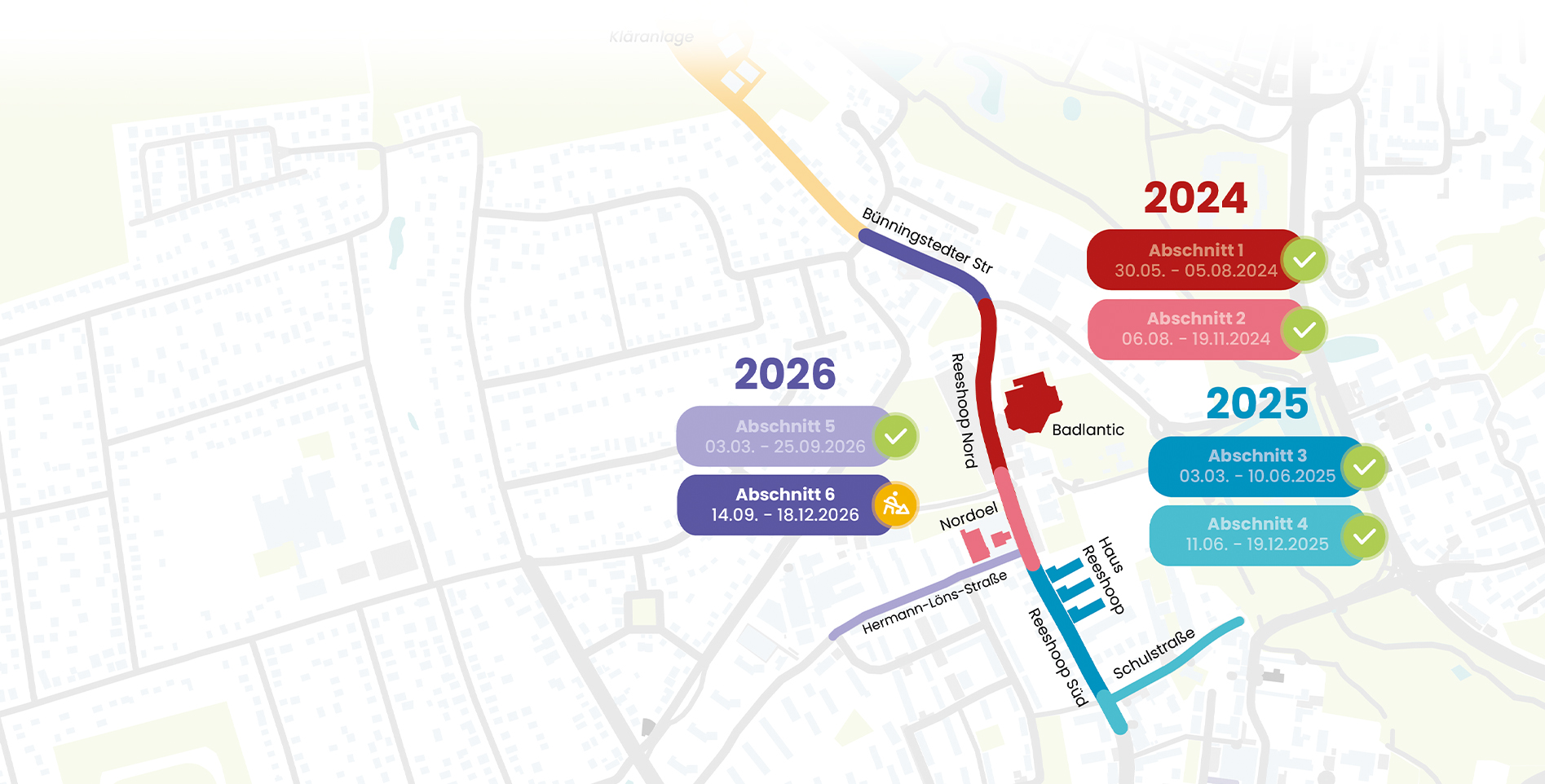

Baustellenübersicht und Zeitplan Reeshoop
Wann wird gebaut?
Das neue Fernwärmenetz Reeshoop bauen wir
  • abschnittsweise seit 30.05.2024 bis Ende 2026
  • 2024: Reeshoop Nord & Mitte, inklusive Anschluss zum Badlantic und der Kreuzung Hermann-Löns-Straße
  • 2025: Reeshoop Süd, ca. ab Höhe Seniorenzentrum Haus Reeshoop und Schulstraße.

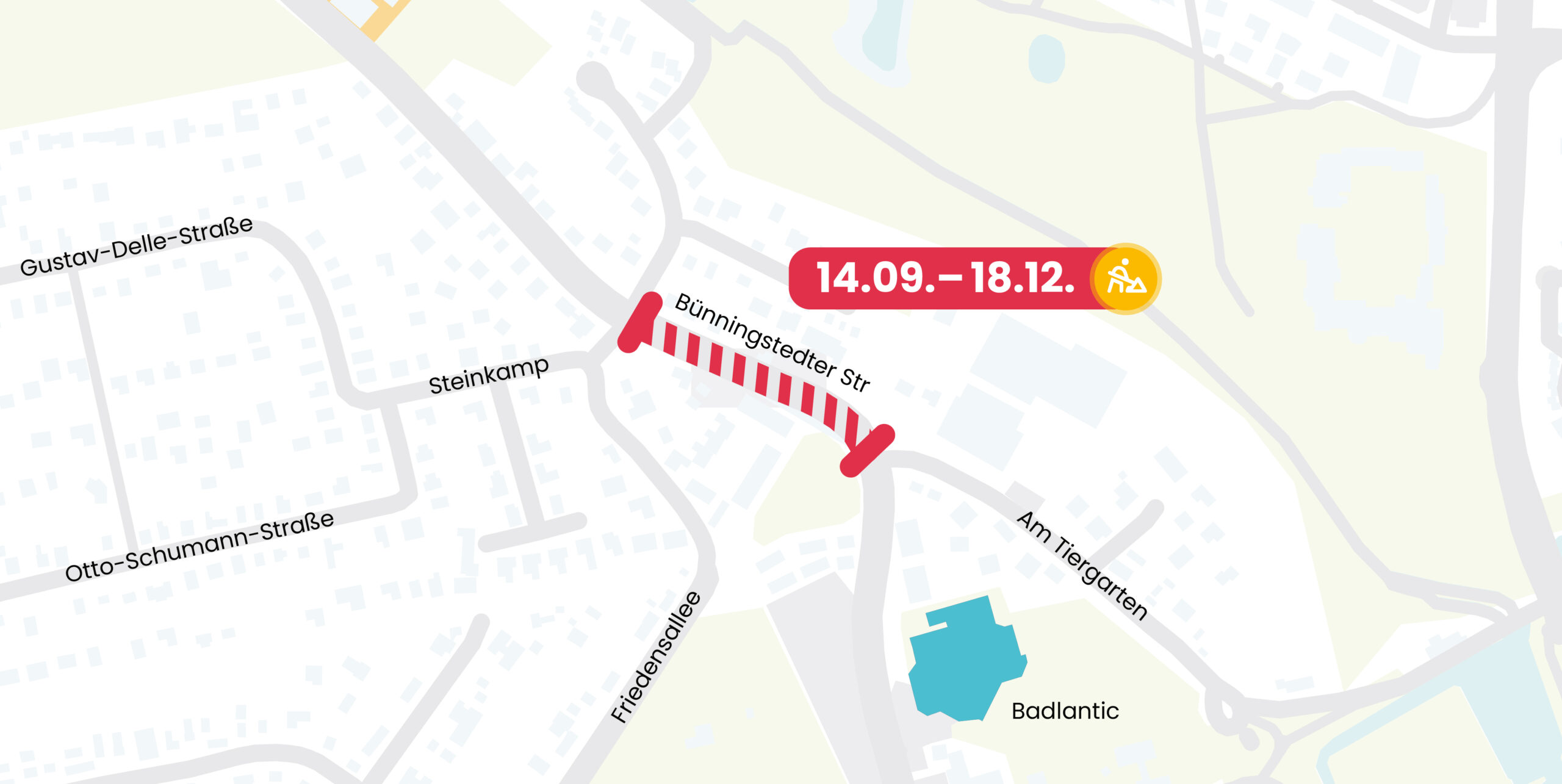

  • 2026: Hermann-Löns-Straße und Anschluss an die bestehende Fernwärmetrasse Bünningstedter Straße
  • montags bis freitags zwischen 6:30 bis 17:00 Uhr
  • mit wetterbedingten Winterpausen (ca. November bis Februar) mit Rückbau der Baustelle
Für das Fernwärmenetz verlegen wir ein Hauptleitungsnetz mit einer Gesamttrassenlänge von ca. drei Kilometern. Dafür wird der Straßenasphalt abschnittsweise entfernt und jeweils auf einer Länge von bis zu 70 Metern eine Baugrube mit ca. 2 – 2,50 Metern Durchmesser gegraben. In ca. 1,20 – 2,50 Metern Tiefe verlegen wir zwei Rohrleitungen (Vorlauf/Rücklauf). Von den Hauptversorgungsleitungen legen wir erste Hausanschlüsse für die anliegenden Großverbraucher:innen.
Was bedeuten die Baumaßnahmen für mich als Anlieger:in oder Besucher:in?
Während der Bauzeit wird es zu Einschränkungen im Verkehr und bei den Parkplätzen kommen. Wir bemühen uns, diese so gering wie möglich zu halten. Bitte achte auf die Beschilderungen für Umleitungen und Ersatzhaltestellen. Den jeweils aktuellen Stand der Bauabschnittsplanung findest du hier auf unserer Website.
Während der Bauarbeiten an Zufahrten richten wir soweit möglich und erforderlich eine provisorische Überquerung für Fahrzeuge mit bis zu 3,5 Tonnen ein. Sollte dies temporär nicht möglich sein, stimmen wir uns dazu individuell mit dir ab. Die provisorische Überquerung ermöglicht auch Passant:innen, Rollstuhlfahrer:innen und Lieferdiensten den Zugang zum Grundstück.
Aufgrund seiner zentralen Lage stellt der Parkplatz des Badlantic einen logistisch wichtigen Ort dar. Den nördlichen Teil des Parkplatzes werden wir daher für die gesamte Bauzeit als Lagerfläche für Baumaterial nutzen. Der weitere Parkplatz kann mit einer angepassten Zu- und Abfahrtregelung wie gewohnt genutzt werden. Bitte achte auf die Beschilderung vor Ort. Ggf. können Parkbuchten und Straßenparkplätze durch den jeweiligen Bauabschnitt blockiert werden. Bitte weiche dann auf umliegende Parkmöglichkeiten aus.
Melde dich gern für unseren Newsletter an, damit wir dich auf dem Laufenden halten können.
zum Newsletter

Deine Fragen, unsere Antworten.

Wärmegebiet Reeshoop

Bist du interessiert?

Du möchtest Fernwärme und wohnst im Wärmenetz Reeshoop oder in der Nähe?
Dann fülle die Interessensbekundung aus und schicke sie uns zu!
Frau sitzt mit Headset fröhlich im Büro
Kontakt
Gern beantwortet unser Kundenservice deine Fragen zum Fernwärmegebiet Reeshoop.

Persönlich erreichst du uns jeweils Mo. - Do. von 09:00 bis 18:00 Uhr und Fr. von 09:00 bis 15:00 Uhr telefonisch unter:
04102 9974-111 oder per E-Mail unter info@stadtwerke-ahrensburg.de
Frau schaut am Bahnsteig auf ihr Handy mit einem Kaffee in der Hand
Wer bist du?
E-Mail*
